陶粒多少钱一吨_陶粒回填卫生间施工步骤

新网编辑 资讯栏目 – 热点资讯 30

陶粒多少钱一吨?目前主流建筑陶粒出厂价在280~480元/吨之间,轻质高强型号略贵,园艺陶粒则在550~750元/吨区间浮动。运费、含税及采购量大小都会让最终落地价产生30~80元/吨的波动。

陶粒多少钱一吨_陶粒回填卫生间施工步骤-第1张图片-俊逸知识馆
(图片来源网络,侵删)

陶粒价格到底由哪些因素决定?

自问:为什么同规格陶粒,厂家报价能差出一百多元?
自答:核心差异来自原料配比、窑炉工艺、密度等级三大块。

  • 原料配比:页岩+粉煤灰比例越高,成本越低,但强度略逊;黏土基配方强度高,价格自然上去。
  • 窑炉工艺:回转窑一次烧成比隧道窑二次烧结省能耗,每吨可便宜20~40元
  • 密度等级:400级与600级相比,同体积轻了三分之一,运输与装卸费用同步下降。

陶粒回填卫生间施工步骤全流程拆解

步骤一:基层清理与闭水试验

先用铲刀清除沉箱内浮灰,再做24小时闭水试验,水位高度≥20 mm,确认无渗漏方可进行下一步。

步骤二:弹线定位+第一次找坡

按地漏口最低点拉线,用1:3水泥砂浆做2%坡度,厚度控制在10~15 mm,确保后期积水可迅速排走。

步骤三:铺防潮膜与防裂网

铺设0.2 mm厚PE防潮膜,搭接宽度≥100 mm;再压入φ1 mm×10 mm×10 mm镀锌钢丝网,防止陶粒层下沉拉裂。

步骤四:回填陶粒并夯实

陶粒回填卫生间施工步骤中,最关键的就是分层回填、分层夯实

陶粒多少钱一吨_陶粒回填卫生间施工步骤-第2张图片-俊逸知识馆
(图片来源网络,侵删)
  1. 首层回填高度150 mm,用木拍板轻压,密实度达到75%即可。
  2. 每增加100 mm重复一次夯实,直至距完成面50 mm处停止。
  3. 边角用φ30 mmPVC管插捣排气,避免空鼓。

步骤五:布设二次排水暗管

在陶粒层中预埋φ50 mm侧排地漏,管口包无纺布防堵,与主管道呈45°角接入,形成二次排水系统。

步骤六:浇筑轻集料混凝土保护层

陶粒+水泥+水=6:1:0.5比例拌合,塌落度控制在80 mm以内,一次浇筑至设计标高,用铝合金刮尺找平。

步骤七:养护与二次闭水

覆盖薄膜养护48小时后再做24小时二次闭水,确认无渗漏方可贴砖。


如何计算卫生间陶粒用量?

自问:5㎡卫生间沉箱深350 mm,需要多少吨陶粒?
自答:体积=5×0.35=1.75 m³,陶粒容重按400 kg/m³计,1.75×0.4=0.7吨,加上5%损耗,实际采购0.75吨即可。


选购陶粒时最容易踩的坑

  • 只看价格忽略等级:回填必须用600级高强陶粒,园艺级用在卫生间会粉化。
  • 忽略粒径匹配:沉箱深度<200 mm选5~10 mm粒径,>300 mm选10~20 mm,粒径过大易架空。
  • 忽视检测报告:要求厂家提供筒压强度≥1.5 MPa、吸水率≤10%的第三方报告。

施工常见疑问快问快答

问:陶粒回填后多久可以踩?

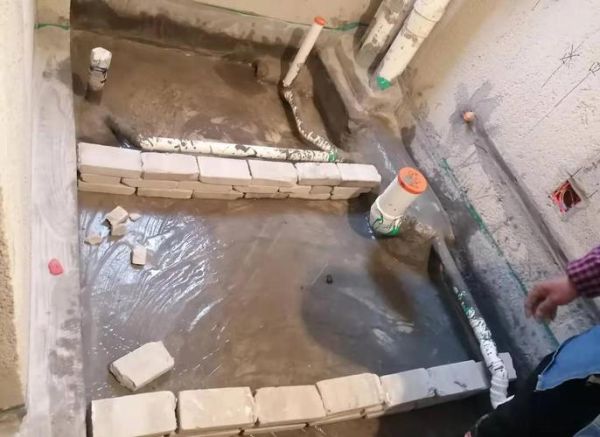

答:轻集料混凝土初凝后24小时可上人,但贴砖前仍需养护72小时

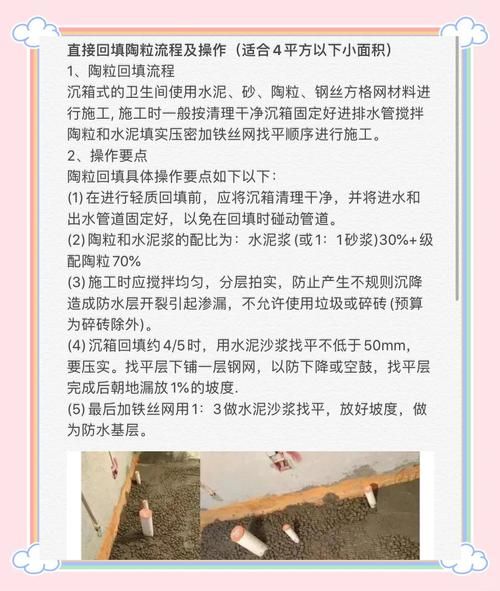

陶粒多少钱一吨_陶粒回填卫生间施工步骤-第3张图片-俊逸知识馆
(图片来源网络,侵删)

问:能否用建筑垃圾代替陶粒?
答:严禁。建筑垃圾容重高、棱角尖锐,易刺穿防水层,后期沉降风险大。

问:陶粒层上直接铺地砖可行吗?
答:不可。必须加30 mm厚水泥砂浆结合层并留缝3 mm,防止空鼓开裂。


价格与施工步骤的联动省钱技巧

如果预算紧张,可在非承重区域采用陶粒+发泡水泥复合回填:底部100 mm厚发泡水泥(密度400 kg/m³)+上部陶粒150 mm,整体成本可下降15%,且保温隔音效果更佳。

此外,集中采购超过10吨时,厂家往往免运费并赠送防裂网,折算到每吨可再省30~50元
