一、为什么“靠谱”的家装公司越来越难找?
行业门槛低、游击队混杂、营销话术满天飞,导致业主在筛选阶段就陷入信息焦虑。真正靠谱的家装公司通常具备以下三大硬指标:

- 营业执照+建筑装修资质双证齐全,且可在“全国建筑市场监管公共服务平台”核验;
- 合同使用《住宅室内装饰装修工程施工合同》示范文本,拒绝私改条款;
- 在建工地≥10个,可预约随机参观,而非指定“样板间”。
二、如何挑选靠谱的家装公司?七步实操清单
1. 先做“背景调查”再谈设计
打开“国家企业信用信息公示系统”,输入公司全称,重点查看行政处罚与司法风险;若近一年出现“环保处罚”“拖欠工资”记录,直接PASS。
2. 用“工地直播”验证施工水平
要求销售提供近三个月的工地直播链接,观察:
- 现场是否配备临时消防器材;
- 水电开槽是否横平竖直,线管间距≥2cm;
- 瓦工铺贴后是否做24小时闭水试验。
3. 设计师考核:看“落地率”而非效果图
让设计师随机打开一套去年完工的实景案例,核对效果图与实景的还原度。还原度≥90%才说明图纸能落地,否则后期增项风险极高。

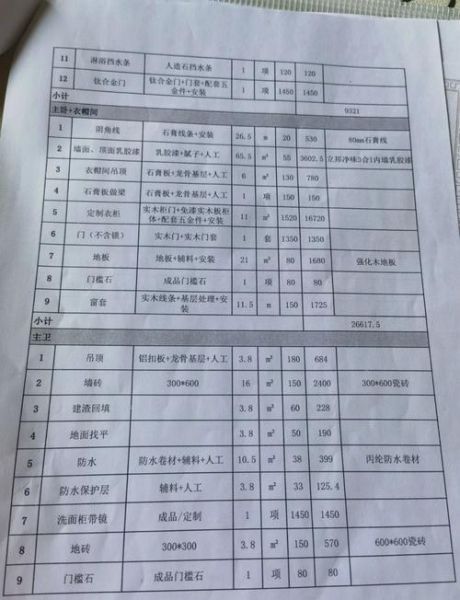

4. 报价体系:拒绝“低开高走”陷阱
拿到报价单后,逐项对比材料品牌、规格、单价,重点核查“水电预收”是否按实测实量结算;若水电一口价包死,需注明“超出部分由公司承担”。
5. 付款节点:3331模式最保险
- 开工30%
- 水电验收30%
- 木工完工30%
- 竣工后10%
任何要求“开工前付60%”的公司,资金链大概率有问题。

6. 质保期限:写入合同附件
隐蔽工程质保≥10年,饰面工程质保≥2年,并注明“质保期内人工+材料全免费”,防止文字游戏。
7. 第三方监理:花小钱省大钱
聘请独立监理进行节点验收,单次收费约300-500元,可提前发现80%的偷工减料问题。
三、装修预算超支怎么办?四步紧急止损
第一步:冻结所有非必要变更
超支70%源于“临时加项”,如背景墙岩板升级、智能窗帘追加。立即签署《变更冻结协议》,任何新增项目需双方书面确认。
第二步:重新核算“量价”匹配度
用Excel建立三栏对比表:
项目 | 原预算 | 实际支出 | 差额原因 |
---|---|---|---|
全屋瓷砖 | 8000元 | 12000元 | 升级750*1500规格 |
定制衣柜 | 20000元 | 28000元 | 增加抽屉五金 |
逐项标注“必要/可延后/可取消”,优先砍掉可延后项。

第三步:启动“材料平替”方案
用国产高端品牌替代进口中端品牌,常见平替组合:
- 进口乳胶漆(500元/㎡)→国产儿童漆(280元/㎡)
- 原装进口地板(600元/㎡)→国内代工款(350元/㎡)
第四步:法律途径追回恶意增项
若发现施工方故意漏项(如防水只报地面不报墙面),可依据《消费者权益保护法》第55条,要求退一赔三;保留聊天记录、报价单、现场照片作为证据。
四、业主高频疑问快问快答
Q:装修合同里哪些条款最容易被“挖坑”?
A:警惕“按实际发生量结算”未注明上限、材料品牌只写“同档次”、工期延误按“工作日”而非“自然日”计算。
Q:预算超支10%以内算正常吗?
A:行业数据显示,精装房合理浮动区间为5%-8%,老房改造因拆改不可预见因素可放宽至12%,超出部分需施工方举证合理性。
Q:如何防止工人“偷换材料”?
A:要求材料进场时扫码验真伪,保留包装二维码至竣工;关键材料(电线、防水涂料)拍照存档,并记录批次号。
五、终极建议:把风险前置到签约前
与其后期扯皮,不如在签约前多花三天做尽调:查资质、看工地、核报价、写补充协议。一份完善的合同应包含“增项比例上限”“材料验收流程”“工期延误赔偿标准”三大附件,才能从源头堵住超支黑洞。
