建筑工程造价怎么算?核心公式与实操拆解

**Q:造价到底由哪些板块构成?** A:直接费+间接费+利润+税金,四块缺一不可。 **Q:直接费又细分成什么?** A:人工、材料、机械三大主材,再加措施费(脚手架、模板、临时道路)。 --- ### 直接费计算:材料价差如何锁定 1. **基准价**:以当地造价站每月发布的信息价为基准,**投标前锁定版本**,防止后期扯皮。 2. **浮动机制**:合同约定±5%以内不调整,超出部分按加权平均法补差。 3. **甲供材**:若甲方供钢筋、水泥,需在招标文件中**单列损耗率**(通常1.5%-3%),避免结算时重复扣减。 --- ### 间接费:容易被忽视的三笔账 - **规费**:五险一金+工程排污费,按直接费的1.6%-2.2%计取,**各地费率不同**,需提前查地方文件。 - **管理费**:一般按人工费的15%-20%,**小型项目可下浮至12%**。 - **临时设施费**:板房、围挡、水电接入,按建筑面积×单方指标(20-35元/㎡)估算。 --- ### 税金与利润:营改增后的关键点 - **增值税**:一般计税9%,简易计税3%,**选择哪种方式取决于甲方是否为一般纳税人**。 - **附加税**:城建税(7%)、教育费附加(3%),以增值税为基数。 - **利润率**:房建项目普遍8%-12%,**市政工程因竞争激烈常压至5%-7%**。 ---

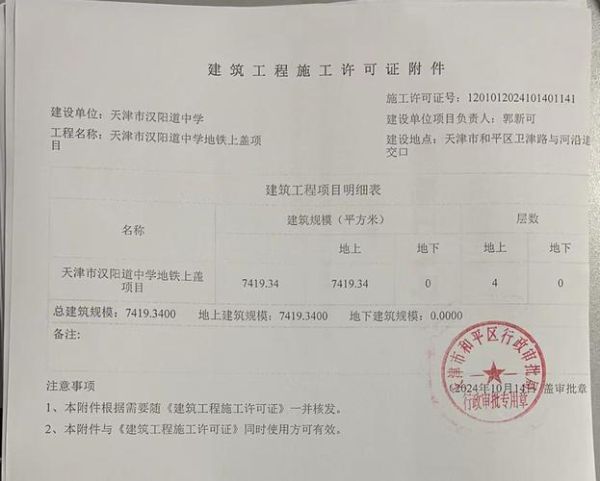

施工许可证多久能办下来?流程与卡点全解析

**Q:从拿地到拿证,最快要几天?** A:资料齐全且并联审批的前提下,**7个工作日**可办结;若缺消防审查,可能拖到30天以上。 --- ### 前置条件:缺一不可的“四证” 1. **建设用地规划许可证**:需提交土地出让合同、宗地图,**自然资源局窗口当场办结**。 2. **建设工程规划许可证**:需通过日照分析、车位配比审查,**常见退件原因是商业面积超容**。 3. **施工图审查合格书**: - 房建项目:需盖结构、建筑、水电、暖通四个专业的审图章,**耗时10-15天**。 - 超限高层:需省住建厅组织专家论证,**额外增加20天**。 4. **中标通知书与施工合同**:需在公共资源交易中心备案,**注意项目经理锁定状态**,避免重复押证。 --- ### 并联审批:如何压缩时间? - **消防与人防并联**:2023年起,建筑面积<2000㎡的装修工程可免消防备案,**直接申请施工许可**。 - **质监与安监提前介入**:提交“基坑支护方案”即可同步申请,**无需等到主体施工图完成**。 --- ### 常见卡点与破解方案 | 卡点类型 | 典型场景 | 破解方法 | | --- | --- | --- | | **土地抵押未解除** | 银行迟迟不撤押 | 与银行签订“预售资金监管协议”,换取他项权证注销。 | | **农民工工资专户未开** | 开户行要求总包先打50万保证金 | 改用“见索即付保函”替代现金,**释放流动资金**。 | | **规划验线不合格** | 围墙退界误差>10cm | 申请“灰线复验”,**允许微调坐标**后再报规划核实。 | --- ### 实战案例:深圳某产业园提速经验 - **背景**:甲方要求60天内开工,常规流程需45天。 - **操作**: 1. 提前3个月启动施工图设计,**同步报审基坑支护方案**; 2. 用“告知承诺制”替代施工图审查,**承诺30天内补齐审图合格书**; 3. 协调街道办出具“场地具备施工条件证明”,**替代正式的“三通一平”验收**。 - **结果**:第6个工作日取得施工许可证,**节省39天**。 --- ### 避坑指南:三类文件最易被退回 1. **项目经理社保**:需打印近3个月明细,**补缴记录会被认定为“挂靠”**。 2. **资金证明**:存款证明需冻结至竣工备案,**可用银行保函+母公司担保函组合替代**。 3. **绿色建筑专篇**:2024年起,江苏新建民用建筑需达一星标准,**未提交专项报告直接退件**。
建筑工程造价怎么算_施工许可证多久能办下来-第1张图片-俊逸知识馆
(图片来源网络,侵删)

发布评论 0条评论)

还木有评论哦,快来抢沙发吧~
